安徽路港市政分公司文忠路01标项目,,,,,,施工范围包公大道至育秀路,,,,,,道路全长2.7km,,,,,,主线高架桥长2.3km,,,,,,包公大道互通匝道长度4.2km,包公大道改造长度1.2km,,,,,,新海大道改造长度670m,,,,,,本标段同时包含大众路新建段及裕溪路地下过街通道。。。。。。项目合同造价13.34亿元,,,,,,项目于2021年4月24日开工。。。。。。计划工期24个月。。。。。。文忠路提升为城市高架快速路,,,,,,成为快速路网骨架的一部分,,,,,,直通新站核心区域,,,,,,向北连接北外环高速,向南与郎溪路、南淝河路形成贯通南北的大通道,,,,,,东西向与北二环、包公大道形成直接交通转换,,,,,,项目建成后,,,,,,可实现新站区与周边各城区之间的快速对接,,,,,,极大改善周围市民的出行方式。。。。。。

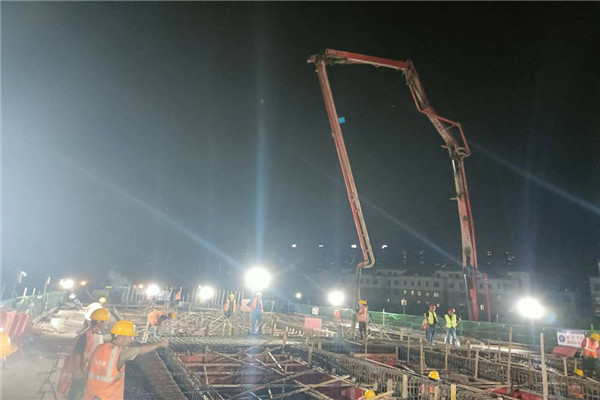

(大干)

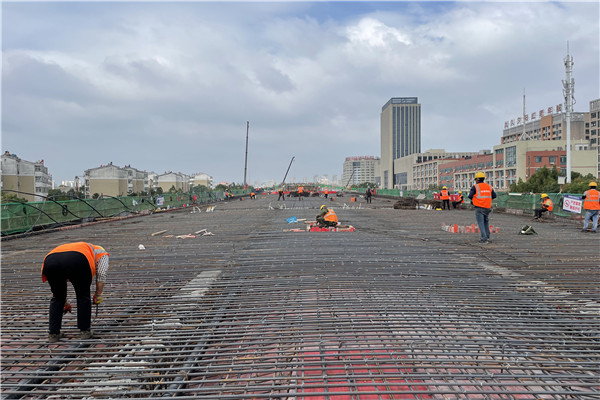

在“学党史、保安康、抢工期、争一流、冲千亿”劳动竞赛号召下,,,,,,该项目面临工期紧、任务重、汛期难等重重困难,,,,,,但全体管理人员众志成城、共克时艰,,,,,,劳动竞赛成果初现。。。。。。
7月份,,,,,,安徽遭遇台风、连续强降雨,,,,,,严重影响项目施工。。。。。。越是急难、险重的关键任务,,,,,,越是要发扬不畏困难险阻的劳动竞赛精神。。。。。。项目召开专题调度会,,,,,,结合劳动竞争,,,,,,开展抢险抢工。。。。。。项目多施工面开花,,,,,,各专业施工班组近百人,,,,,,现场一片大干火热景象,,,,,,受到合肥市重点局高度赞扬。。。。。。

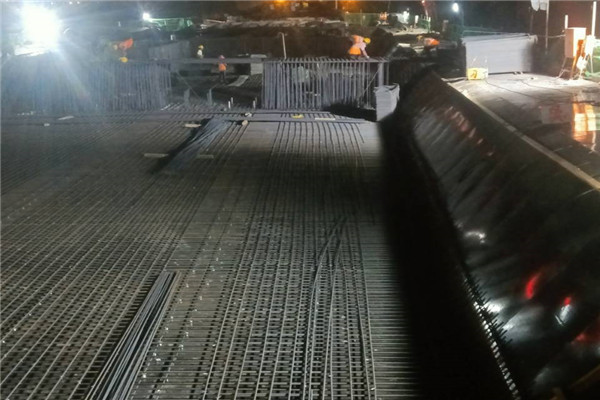

(夜施)
进入夏季以来,,,,,,气温不断攀升,,,,,,给奋战在项目的一线职工带来严峻挑战。。。。。。项目部积极开展“学党史、保安康、抢工期、争一流、冲千亿”劳动竞赛,,,,,,克服天气原因带来的不利影响,,,,,,科学制定夏季作业施工方案,,,,,,调整作息时间,,,,,,避开正午高温段施工,,,,,,增加夜间施工时间,,,,,,同时做好现场工人的防暑降温工作,,,,,,项目安全员全天候巡查现场,,,,,,给每一位进入现场的工人配备防暑降温药品,,,,,,保障一线工人的身体健康和生命安全。。。。。。

(新海大道)
为顺利完成项目年度生产目标。。。。。。该项目从工期进度策划入手,,,,,,倒排计划,,,,,,将阻碍施工进度的要点和难点一一分析研判,,,,,,做好分工和责任分解。。。。。。7月29日,,,,,,项目新海大道XEN匝道首联现浇箱梁顺利浇筑完成,,,,,,为后续施工积累了宝贵经验。。。。。。当前现浇箱梁已完成一、二、三、五联浇筑。。。。。。据悉该项目新海大道段力争在9月底前完成放行和首次交通转换节点任务,,,,,,为国庆献礼。。。。。。

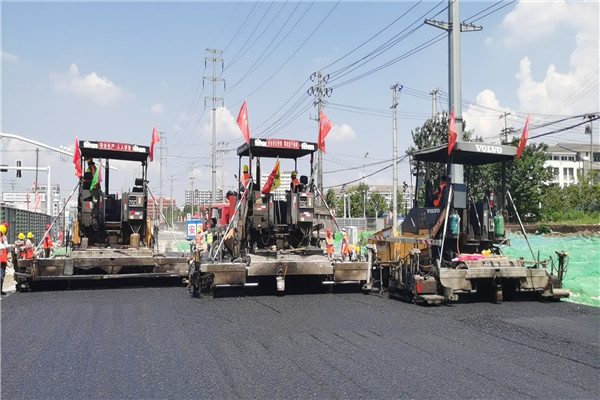

(沥青摊铺)
该项目一直发扬“特别能吃苦、特别能战斗”的企业作风,,,,,,上下齐心、真抓实干,,,,,,以劳动竞赛目标为核心,,,,,,8月31日,,,,,,项目顺利完K3+300-K3+540东侧机动车道沥青下面层试验段摊铺。。。。。。为确保此次沥青下面层试验段成功摊铺,,,,,,项目提前精心组织、精密部署:一是落实主体责任,,,,,,加强现场管理,,,,,,制定科学合理的施工方案;;;;;;;;二是加强原材料管控,,,,,,摊铺工作前,,,,,,项目部管理人员先抵达沥青站,,,,,,检查原材料是否符合设计要求,,,,,,严格控制油石比,,,,,,及时指导拌合数据,,,,,,保证沥青铺设质量;;;;;;;;三是严把安全关,,,,,,项目技术人员对现场施工作业人员、机械手进行技术、安全交底,,,,,,摊铺过程中,,,,,,安排专人对施工各环节进行全程监控。。。。。。

(BIM)
自劳动竞赛开展以来,,,,,,该项目多管齐下确保进度质量。。。。。。一是确保现场劳动力充足。。。。。。二是狠抓质量检查、后勤服务、宣传引导和安全监督等工作,,,,,,保证赶工不降质量,,,,,,抢进度确保安全。。。。。。三是在公司的大力支持下,,,,,,公司与合工大创优团队指导项目部成立技术攻关小组,,,,,,整体谋划本项目的科技创新思路。。。。。。四是依托港航设计院,,,,,,成立BIM小组。。。。。。通过 BIM 技术,,,,,,提前解决设计图纸存在的“错、漏、碰、缺”等问题,,,,,,减少设计变更,,,,,,提升设计成果质量;;;;;;;;提供虚拟施工模拟,,,,,,提升项目现场管理水平,,,,,,进一步提高施工质量。。。。。。

(“工人先锋号”学习)
项目还结合正在开展的“工人先锋号”创尊龙凯时作,,,,,,项目管理骨干冲在前,,,,,,充分发挥“争一流”、“当先锋”的作用,,,,,,在破解难题、化解矛盾上起到了重要作用。。。。。。通过开展劳动竞赛,,,,,,切实提升管理水平和能力,,,,,,培养出一批作风优良、技术过硬的人才队伍。。。。。。

当前项目累计完成产值2.67亿元,,,,,,占合同总额20%,,,,,,完成年度产值的72%。。。。。。下一步项目继续保持高昂的精神状态,,,,,,咬住目标不放松,,,,,,针对施工战线长、管理跨度大、生产任务重等实际情况将牢固树立“工期就是效益”的理念,,,,,,上下联动,,,,,,协调配合,,,,,,精心策划,,,,,,以实际行动和优异成绩向建党100周年献礼!
奋进新征程,,,,,,建功新时代!2021年,,,,,,是中国共产党成立100周年,,,,,,也是“十四五”规划的开局之年,,,,,,在新中国72岁生日来临之际,,,,,,安徽路港公司所属各分公司、项目部围绕企业高质量发展大局,,,,,,以“学党史、保安康、抢工期、争一流、冲千亿”劳动竞赛为抓手,,,,,,激发全体职工奋进之力,,,,,,按下比学赶超加速键,,,,,,掀起建功立业新高潮。。。。。。
