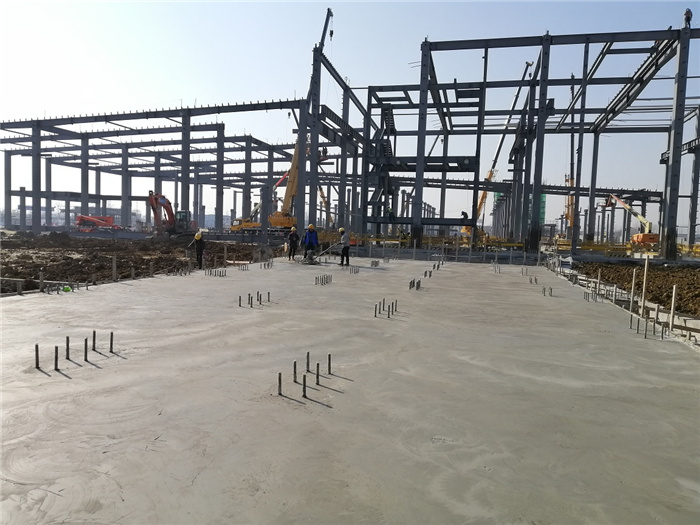

4月1日,,,,,,,康宁药业第一批生产设备陆续进场,,,,,,,标志着安徽水利康宁药用硼硅玻璃管项目“331高地”会战取得全面胜利!
康宁药用硼硅玻璃管项目是蚌埠市重点招商引资工程,,,,,,,工期紧、任务重、政治意义重大。。。。。。。。2020年12月初,,,,,,,项目开工之际,,,,,,,蚌埠市政府即要求,,,,,,,务必于2021年3月31日前完成9到24轴部位的施工,,,,,,,具备康宁药业设备进场的条件。。。。。。。。

目标,,,,,,,就是命令!项目自进行开工筹备和场地平整就进入了抢工状态。。。。。。。。安徽水利第一时间投入机械设备80余辆、施工人员200余人。。。。。。。。2020年12月10日,,,,,,,安徽水利统筹相关职能部门及各参建单位组建现场指挥部驻扎施工现场,,,,,,,提出“抓安全 保质量 抢工期 全力以赴大干100天”和“争分夺秒 克难攻坚 争取“331高地会战”早日胜利”的口号,,,,,,,全面打响“331高地”会战!

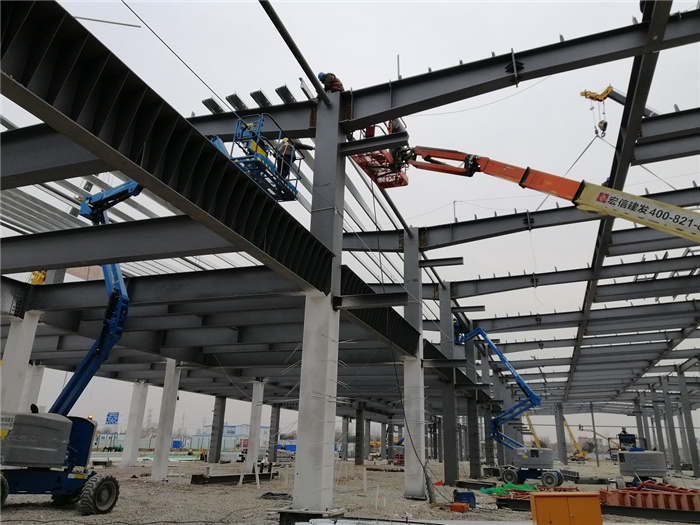

项目指挥部成立之后,,,,,,,立即进行图纸审查和现场实地调研,,,,,,,一针见血指出了项目施工存在的工期紧、工程涉及专业广、专业冲突多、图纸不规范以及与业主、监理沟通难度大等难题,,,,,,,并提出了“加强沟通、全程跟踪、及时纠偏、灵活多变,,,,,,,确保工序无缝衔接”的总体施工方针,,,,,,,制定了“以钢结构安装为主,,,,,,,土建施工与机电安装并行,,,,,,,见缝插针、不分昼夜、全面开花”的施工部署。。。。。。。。进场后,,,,,,,项目指挥部全天候坚守项目施工一线,,,,,,,及时协调三方施工工序;;;;;;;坚持每日召开协调碰头会,,,,,,,每周召集各方项目负责人召开调度会。。。。。。。。项目全员更是紧盯节点目标,,,,,,,以不破楼兰终不还的决心,,,,,,,夜以继日推进施工进度。。。。。。。。春节假期,,,,,,,项目仅休息一天,,,,,,,年初二即已全面复工。。。。。。。。

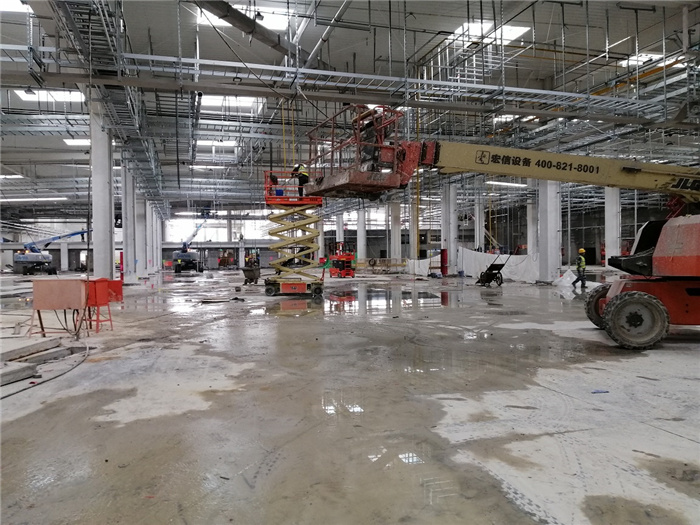

胜利面前,,,,,,,康宁药用硼硅玻璃管项目没有沾沾自喜,,,,,,,又立即制定了后续施工目标:5月底,,,,,,,土建、钢结构安装和室外配套施工完成;;;;;;;7月底,,,,,,,完成系统调试,,,,,,,交付康宁药业;;;;;;;8月15日,,,,,,,确保浚????的项目点火运营!
